南館建設工事に関するお知らせ

イメージ図 南館完成予想図
完成イメージ図

当院は1996年5月に宇都宮市街地から新築移転し、今年で20年となります。以来、今日まで運営してこられたのは、ひとえに地域の皆々様のお陰と深く感謝しております。
さて、この間、病院を取り巻く環境は大きく変化しており、国では2025年に向けた医療提供体制改革を開始しております。
当院では、地域中核病院として様々な環境の変化に対応し、地域のニーズにお応えできる高度急性期病院であり続ける為に、本館の南西に南館を建設することと致しました。
2016年8月8日に着工し、2017年7月末の完成を目指して工事を行います。
ご来院の皆様、及び近隣の皆様には、長い期間ご迷惑をお掛けいたしますが、ご理解ご協力をお願い致します。
*工事期間により、一般車両通行や外来駐車場から本館までの歩道でご迷惑をお掛けします。
 詳細は工程にて随時ご案内いたします。

工事概要

名称:済生会宇都宮病院 南館
   地上4階(鉄骨造)、延床面積5328.61㎡

【1階】・外来化学療法室
     ※がん患者に対する抗がん剤治療を行う施設
     ・入院サポートセンター(PFM)
     ※入院される患者に対し、入院にあたっての各種説明を行う施設
     ・口腔ケア室
     ※がん患者及び入院患者に対し、合併症予防等のため口腔ケアを行う施設
【2階】・講堂
     ※市民公開講座等各種講演会を実施
     ※大規模災害発生時には仮設病棟として使用
【3階】・会議室
【4階】・管理部門

工程のお知らせ(随時更新)

詳細はPDFをご覧ください。【2017年6月15日更新】


2017年6月14日~2017年6月26日 イメージ図 工程表2017年6月9日~2017年6月17日
・一般車両の乗降場所が移動します。
・タクシー乗り場が移動します。(7月中旬頃まで)
・ポストが使用できなくなります。(7月中旬頃まで)
・バス停が少し南館側へ移動します。(7月中旬頃まで)

2017年6月26日~2017年7月12日 イメージ図 工程表2017年6月17日~2017年6月22日
・南館側に歩道ができます。
・南館と駐車場の間の道が通り抜けできるようになります。(歩行者のみ)


工事期間中の正面玄関ご利用可能時間帯
平日・土曜  7:30~20:30
日曜・祝日  13:30~20:30

車いす歩行困難者専用駐車場について

外来駐車場内に専用のエリアがございますのでご利用ください。
また総合案内にて、身体障害者手帳をご提示頂いた方に駐車場無料券をお渡し致します。
ただし、ご本人が運転で受診の場合に限ります。(配布時間は、8:00~17:30です。)


↓クリックするとPDFが開きます。

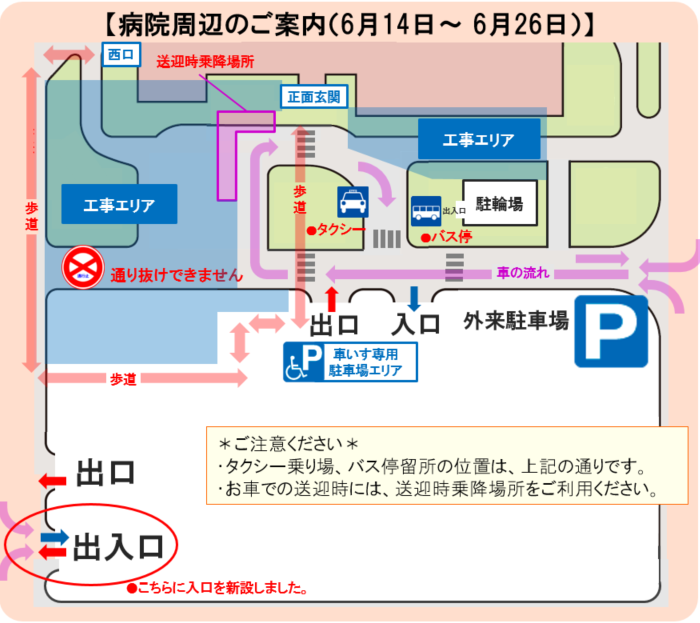

2017年6月14日~6月26日
イメージ図 南館建設工事に関する通行のご案内

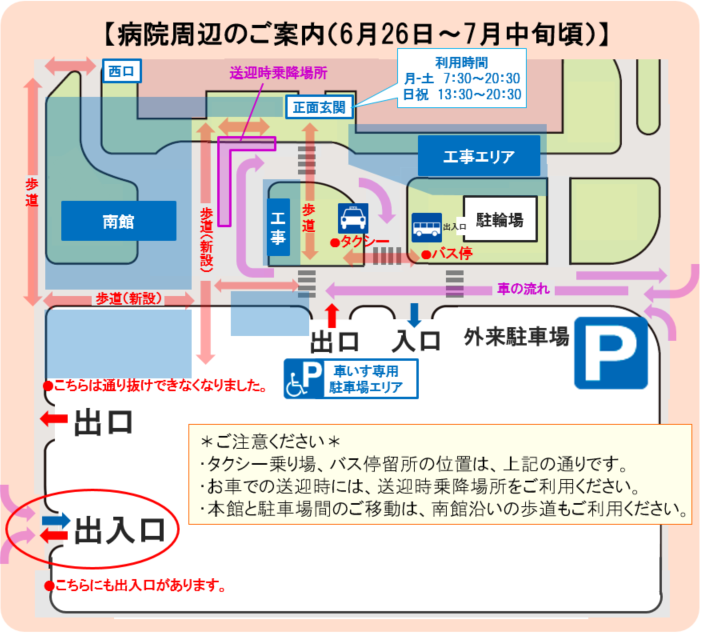

2017年6月26日~
イメージ図 南館建設工事に関する通行のご案内

南館建設工事進捗状況

工事進捗率:79.5%(2017年5月25日現在)
完成予定日:2017年7月31日

2017年6月2日 外壁工事状況

写真 2017年6月2日 外壁工事状況1写真 2017年6月2日 外壁工事状況2

2017年4月26日 外壁工事状況

写真 2017年4月26日 外壁工事状況1写真 2017年4月26日 外壁工事状況2

2017年3月16日 屋上床コンクリート打設後

写真 2017年3月16日 屋上床コンクリート打設後

2017年3月8日 屋上床コンクリート打設

写真 2017年3月8日 屋上床コンクリート打設

2017年2月22日 鉄骨建方完了状況

写真 2017年2月22日 鉄骨建方完了状況1写真 2017年2月22日 鉄骨建方完了状況2

2017年1月16日 立柱式

写真 2017年1月16日 立柱式1写真 2017年1月16日 立柱式2

2017年1月11日 基礎躯体工完了

写真 2017年1月11日 基礎躯体工完了

2016年10月29日 基礎土工事開始

写真 2016年10月29日 基礎土工事開始

2016年10月19日  杭工事開始

写真 2016年10月19日  杭工事開始

2016年10月3日  起工式

写真 2016年10月3日  起工式1写真 2016年10月3日  起工式2

2016年8月8日  準備工事開始

写真 2016年8月8日  準備工事開始
